在印第安纳州的1,200英亩玉米田中,亚马逊正在建造有史以来最大的计算机之一,用于与人工智能初创公司Anthropic合作。
亚马逊庞大的数据中心园区将消耗 2.2 吉瓦的电力——足以为一百万户家庭供电。

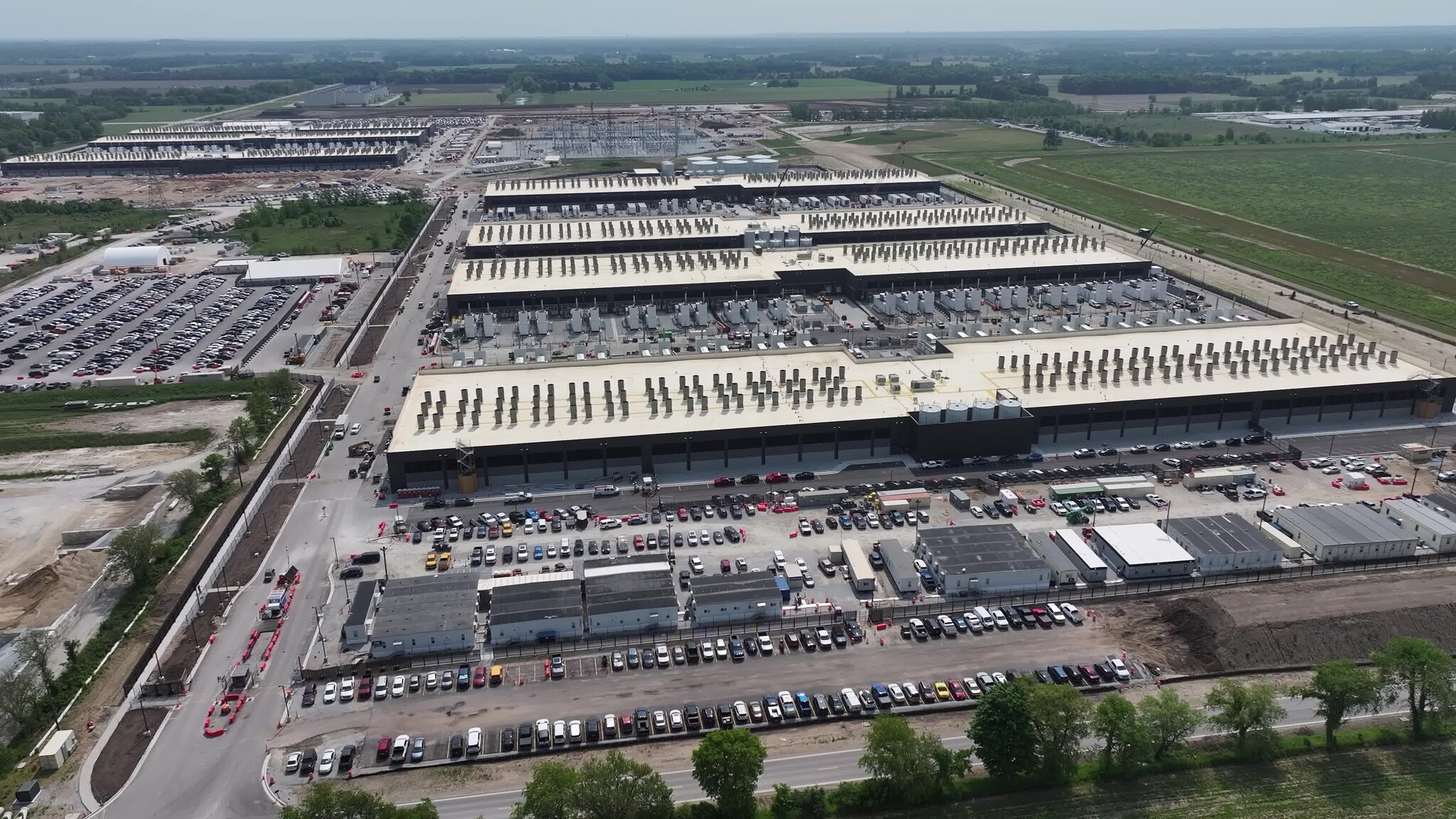

一年前,印第安纳州新卡莱尔外的一片 1200 英亩农田还是一片空旷的玉米地。如今,七座亚马逊数据中心从肥沃的土地上拔地而起,每座都比一个足球场还要大。
未来几年,亚马逊计划在该地建设约 30 个数据中心,配备数十万块专用芯片。通过数十万英里的光纤将每块芯片和计算机连接起来,整个园区将组成一台专门用于人工智能的巨型计算机。
该设施将消耗 22 亿瓦特的电力——足以为一百万户家庭供电。每年,它将使用数百万加仑的水来防止芯片过热。该设施的建设仅为一个客户量身打造:人工智能初创公司 Anthropic,致力于打造与人脑相当的人工智能系统。
这座庞大的综合体只有在高空中才能全貌尽收眼底,是亚马逊新一代数据中心的首个代表,属于该公司名为“雷尼尔计划”的项目,得名于其西雅图总部附近的雷尼尔山。雷尼尔计划还将在密西西比州以及可能的北卡罗来纳州和宾夕法尼亚州等地建设设施。
亚马逊的“雷尼尔计划”标志着其加入了科技行业建设超大型数据中心的竞赛,这些数据中心的规模在几年前还被认为是荒谬的。Meta(拥有 Facebook、Instagram 和 WhatsApp)正在路易斯安那州建设一个两千兆瓦的数据中心。OpenAI 则在得克萨斯州建设一个 1.2 千兆瓦的设施,并在阿拉伯联合酋长国建设另一个规模几乎相当的数据中心。
这些数据中心将远远超过目前大多数数据中心的规模,后者大多建于 OpenAI 的 ChatGPT 聊天机器人引发 2022 年人工智能热潮之前。科技行业日益强大的人工智能技术需要庞大的专用芯片网络——以及数千亿美元来建设容纳这些芯片的数据中心。其结果是:这些庞然大物不仅挑战电网的极限,也改变了全球对计算机的认知方式。
亚马逊已向 Anthropic 投资了 80 亿美元,并将从这家新设施租用计算能力,供其初创合作伙伴使用。Anthropic 联合创始人汤姆·布朗负责公司与亚马逊在芯片和数据中心方面的合作,他表示,将所有计算能力集中在一个地点,可能使这家初创公司能够训练出一个单一的人工智能系统。
“如果你想做一次长跑,你可以做到,”他说。
亚马逊已经在印第安纳州的一个数据中心部署了大量机器,这些机器将助力人工智能技术的开发,并将其应用于消费者和企业。
亚马逊在印第安纳州已建成七个数据中心,计划再建 23 个。
亚马逊在这项技术领域的研发已近十年。2015 年,这家科技巨头收购了以色列芯片设计公司 Annapurna Labs。一年后,在德克萨斯州奥斯汀的实验室里,Annapurna 作为一个相对独立的工程师团队,开始设计公司首款专用于人工智能的计算机芯片。
这款名为 Inferentia 的初代芯片并未被广泛采用。但开发一款可行的计算机芯片需要多年设计。Annapurna Labs 与 Anthropic 的工程师们共同开发了最新芯片 Trainium 2,专为像新卡莱尔这样的大型综合体量身打造。
“这是一段旅程,”Annapurna Labs 客户与产品工程高级总监 Gadi Hutt 表示。

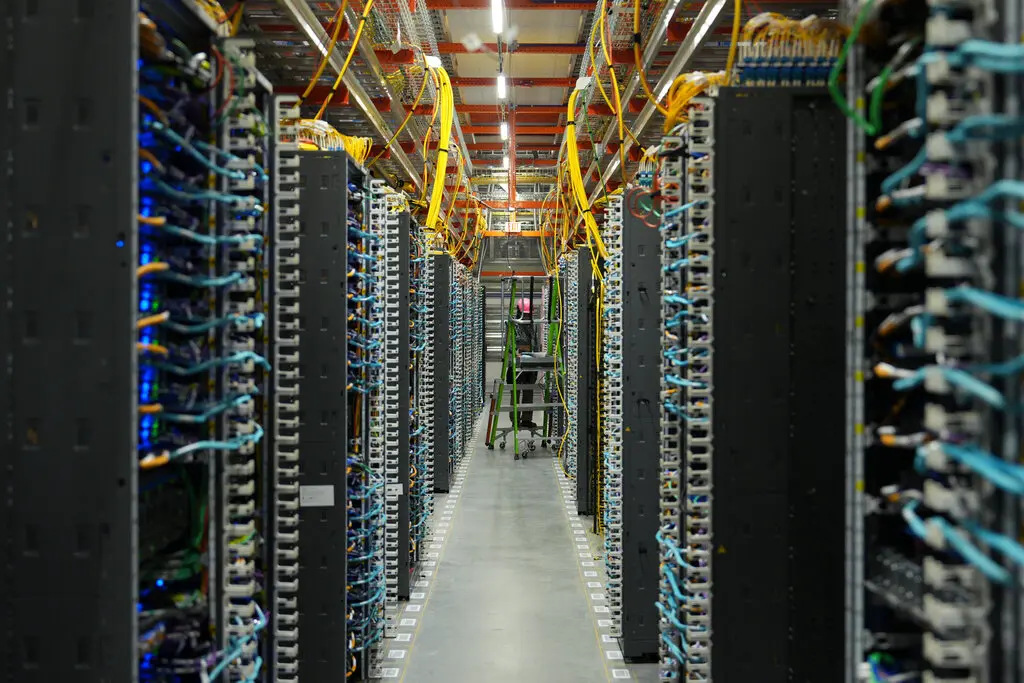

亚马逊计划在其位于 New Carlisle 的工厂安装数十万枚最新的人工智能芯片 Tranium 2。Credit...Spencer Lowell 供稿,《纽约时报》
亚马逊的芯片没有硅谷芯片制造商英伟达最新芯片那样复杂或强大,英伟达在人工智能领域占据主导地位。但亚马逊认为,通过在每个数据中心中集成数量是这些简单芯片两倍的芯片,可以在相同电力消耗下提供更强的计算能力。
“如果我们能提供客户想要的性能,”赫特先生说,“那为什么还要做很多复杂的工程选择,这些只会拖慢进度,导致延误呢?”
亚马逊已经建设数据中心超过 18 年,既用于支持其在线零售业务,也为其他企业提供计算服务。亚马逊副总裁普拉萨德·卡利亚纳拉曼在印第安纳州的一个工地施工拖车内表示,公司在人工智能领域的工作推动了数据中心扩张的“显著加速”。
就在 OpenAI 于 2022 年底发布 ChatGPT 几个月后,亚马逊便开始与电力公司洽谈,寻找适合其人工智能项目的场地。在印第安纳州,美国电力公司(American Electric Power,简称 AEP)的一家子公司建议亚马逊考察位于南本德以西 15 英里的农田,这些土地已被重新规划为工业区。到 2023 年 5 月底,已有十多名亚马逊员工实地考察了该地。
到 2024 年初,亚马逊已拥有这片土地,该地仍然是玉米和大豆田。印第安纳州立法机构批准了对该公司为期 50 年的销售税减免,据消费者和环保倡导组织“公民行动联盟”称,这项减免最终可能价值约 40 亿美元。县政府另外提供的财产税和技术税减免,在未来 35 年内可能为亚马逊节省额外 40 亿美元。
亚马逊开发该数据中心综合体的具体成本尚不明确。在税收协议中,亚马逊承诺投资 110 亿美元建设 16 栋建筑,但现在计划建设的建筑数量几乎是之前的两倍。建筑总数尚未确定,部分取决于公司是否能获得许可,在社区强烈反对的情况下,在综合体中央的 10 英亩湿地上建设。亚马逊打算在该湿地上建造,强调这是一片面积小、浅层的湿地,而非重要的自然保护区。

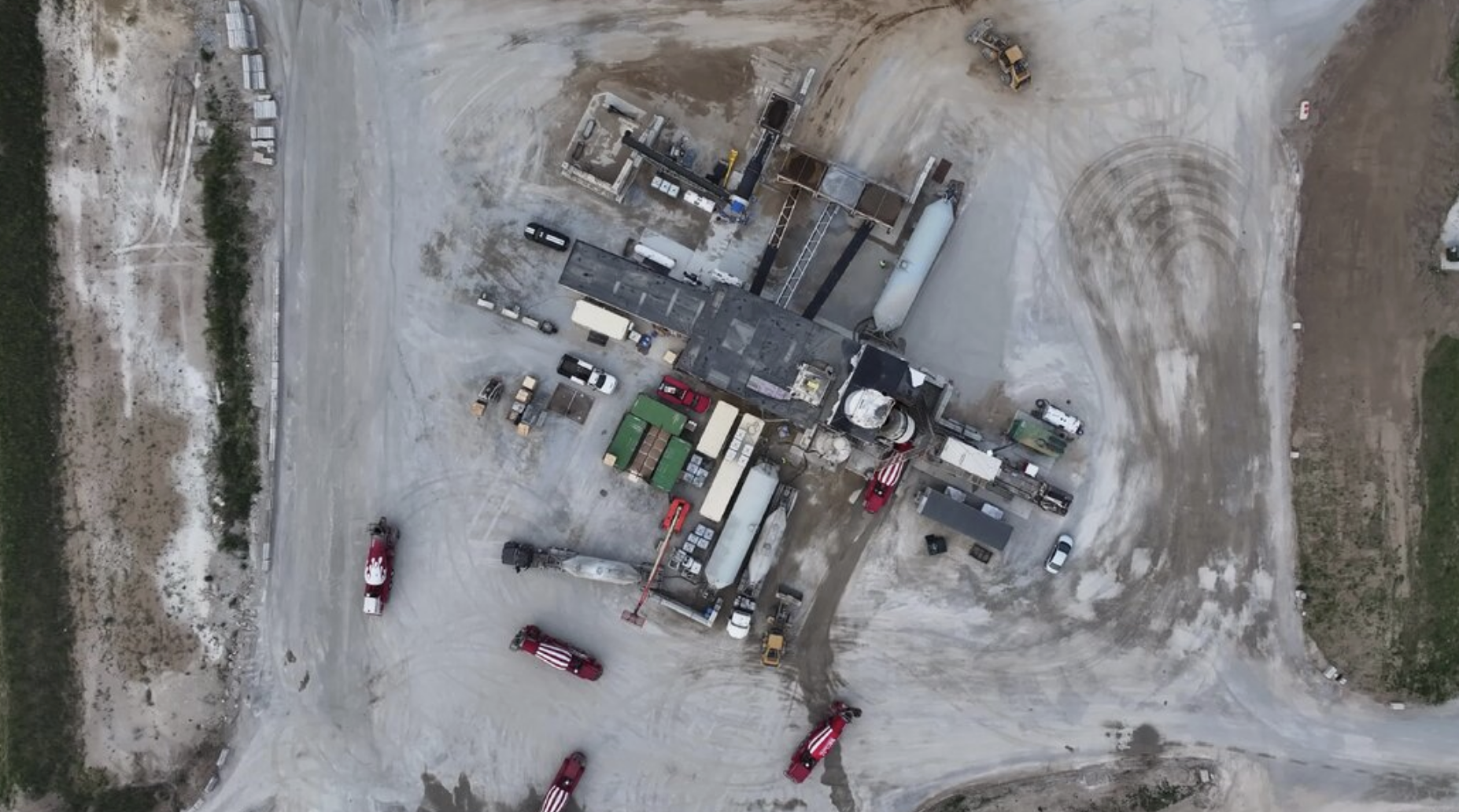

为了尽快完成建设,亚马逊聘请了四家总承包商同时作业。
比尔·沙利奥尔(Bill Schalliol),一位县经济发展官员表示:“我不知道他们是在争抢现金还是牛排晚餐,反正他们的出价真是疯狂。这里钢材价格一涨,第二天那边的钢材价格也跟着涨。”
亚马逊已聘请了四家建筑公司在印第安纳州同时施工,以尽快完成该项目。

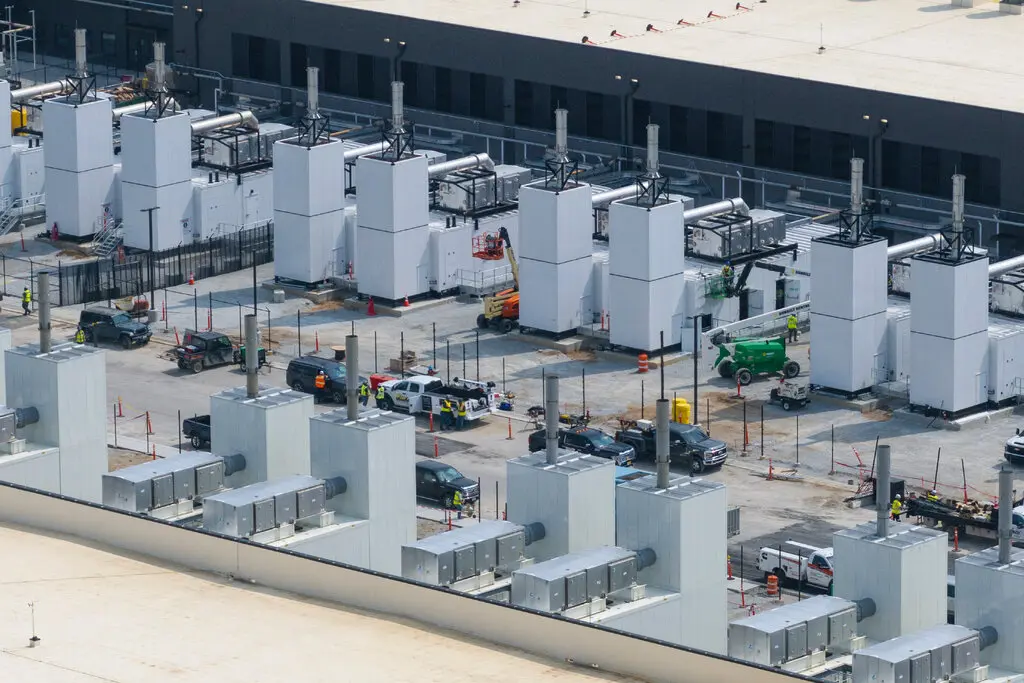

除了从电网获取电力外,亚马逊还安装了自己的发电机,以备电网故障时使用。
在一个典型的工作周内,大约有 4000 名工人在现场工作,Schalliol 先生表示。当地酒店客满,交通拥堵和事故显著增加,亚马逊因此同意支付 12 万美元用于交通执法加班费,另拨 700 万美元用于道路改造。
为了埋设连接各栋建筑的光纤电缆及安装其他地下设施,亚马逊不得不将湿润的土地中的水抽出。一份许可申请显示,该公司请求获准每小时抽水 220 万加仑,持续 730 天。州政府官员目前正在调查,这种被称为“排水”的作业是否导致部分邻居报告井水干涸。
一些当地居民抗议该项目的推进方式,抱怨它引发了水资源问题,增加了交通和噪音,显著改变了这个农业社区的面貌和氛围,并可能破坏位于园区中央的小型自然湿地。
你可以看到他们准备堆到湿地上的那堆泥土,"住在新卡莱尔的退休邮递员丹·卡鲁索指着建筑工地旁一片新犁过的停车场旁的一簇高大树木说,"野生动物依赖那些湿地。

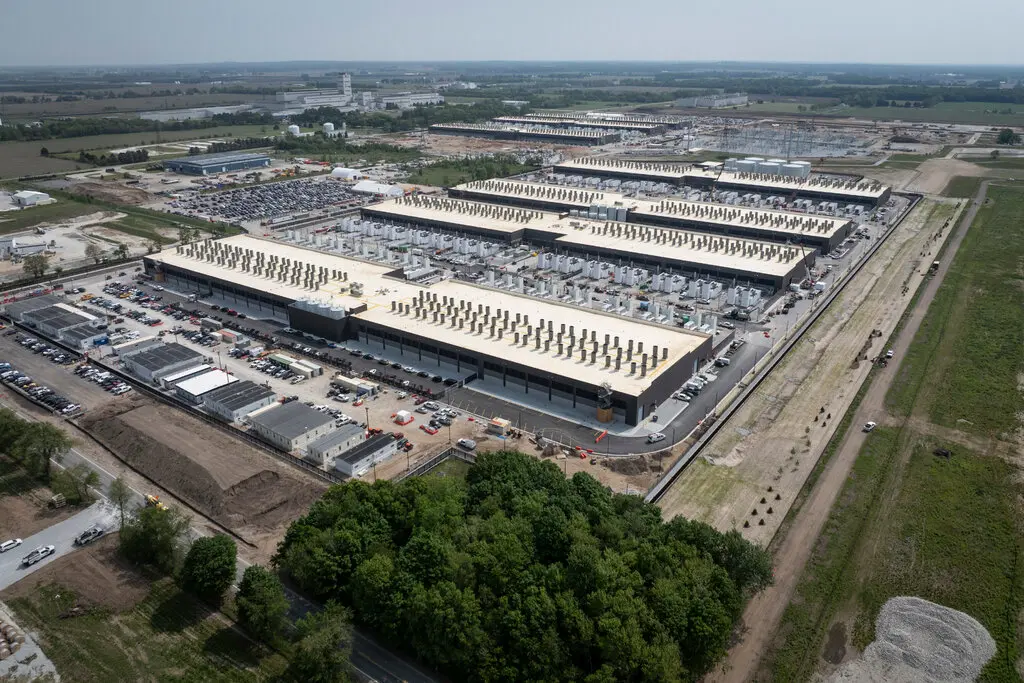

到六月初,七栋建筑已建成,推土机正在第八栋建筑工地上作业。现用作停车场的地方很快将成为第九栋建筑的所在地。
亚马逊的做法与谷歌、微软和 Meta 不同,后者在数据中心中使用了性能更强大的芯片,并依赖更耗能的技术来为芯片降温。由于亚马逊采用的芯片体积明显更小,公司能够用更简便的方式为新设施降温。它通过类似货柜大小的空气处理器,将室外空气引入建筑内部,并在炎热的月份利用市政供水来冷却空气。
亚马逊高管普拉萨德·卡利亚纳拉曼在参观公司位于印第安纳州的数据中心园区时。
尽管亚马逊可以利用外部空气为其设备降温,但在夏季,它将依靠使用水的蒸发器来控制温度。
据卡利亚纳拉曼先生介绍,这种方法效率更高,因此公司能够利用更多可用电力来运行其人工智能芯片。
AEP 告诉监管机构,新的大型数据中心将使其在印第安纳州需要提供的峰值电力翻倍以上,从 2024 年的大约 2.8 吉瓦增加到约 2030 年的超过 7 吉瓦。仅亚马逊园区就占新增负荷增长的大约一半。
“这将成为印第安纳州最大的用电户,远远领先于其他用户,”公民行动联盟的本·因斯基普表示。

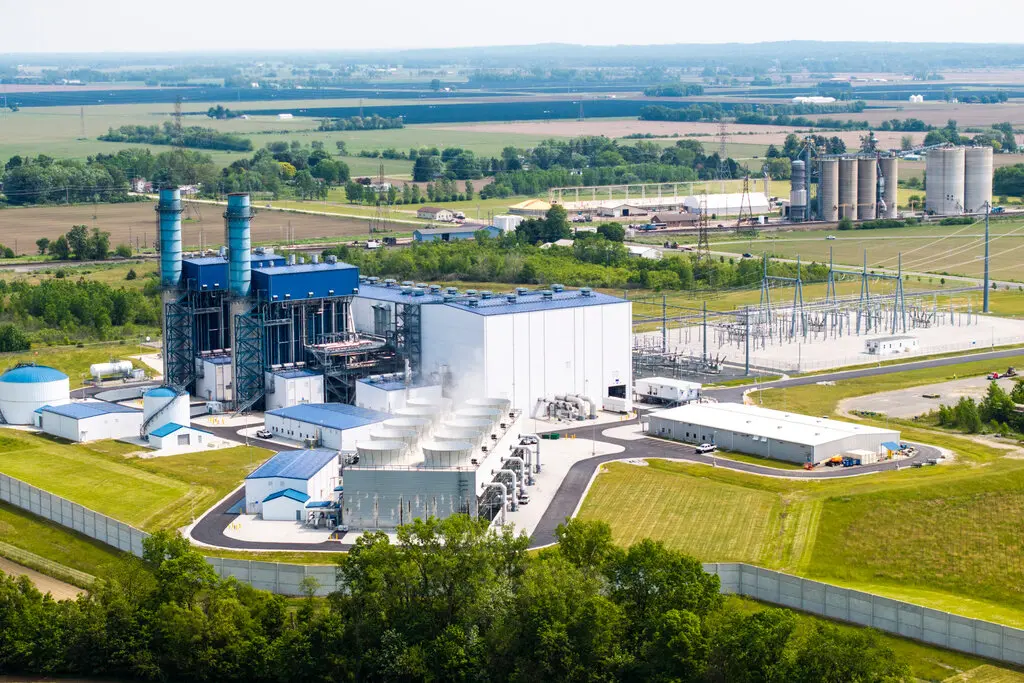

该公用事业公司在四月份向监管机构表示,预计到 2030 年,将使用天然气发电厂提供大约四分之三的新增电力需求。
当地电力公司将主要使用天然气来发电,以满足亚马逊数据中心额外的用电需求。

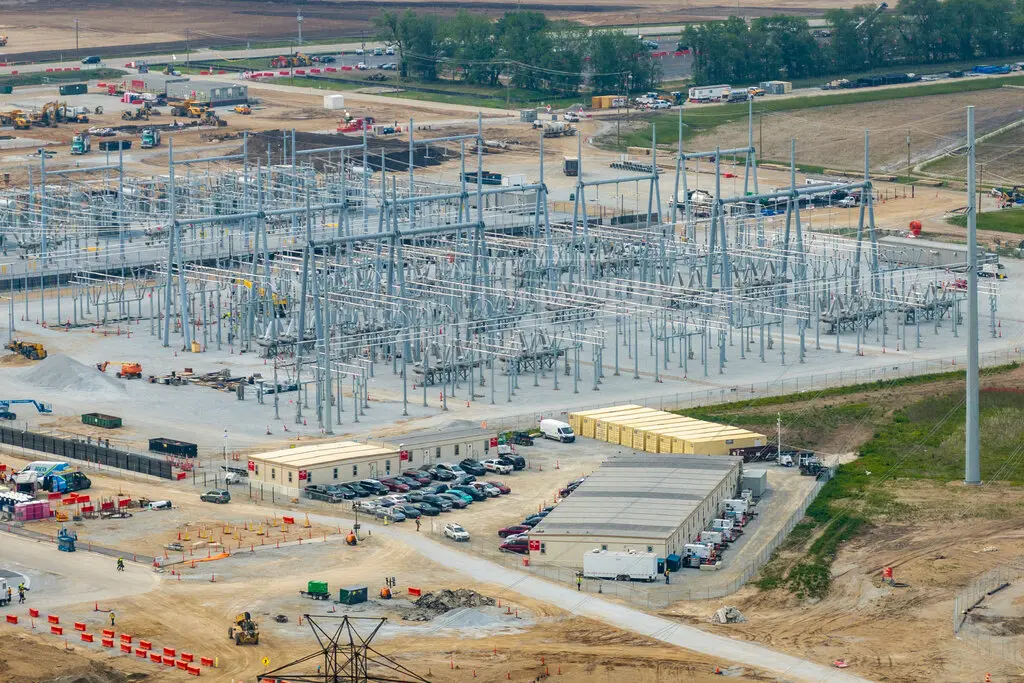

为了将电网数据传输到其数据中心,亚马逊必须建设自己的电力变电站。
随着亚马逊扩大这一庞大设施,一些专家开始质疑,近年来人工智能的快速发展是否即将遇到瓶颈。一些研究显示进展正在放缓,但卡利亚纳拉曼先生表示,这并不构成风险。
Anthropic 计划利用这一庞大复杂系统来训练——本质上是构建——人工智能系统。但 Kalyanaraman 先生表示,如果训练效率显著提升,或人工智能发展遇到瓶颈,该系统也可以用来向客户提供人工智能技术。
他说:“我们在这里建设的基础设施数量非常庞大,如果仅仅用于训练,效率并不高。我们希望能够将这些集群用于多种需求。”
